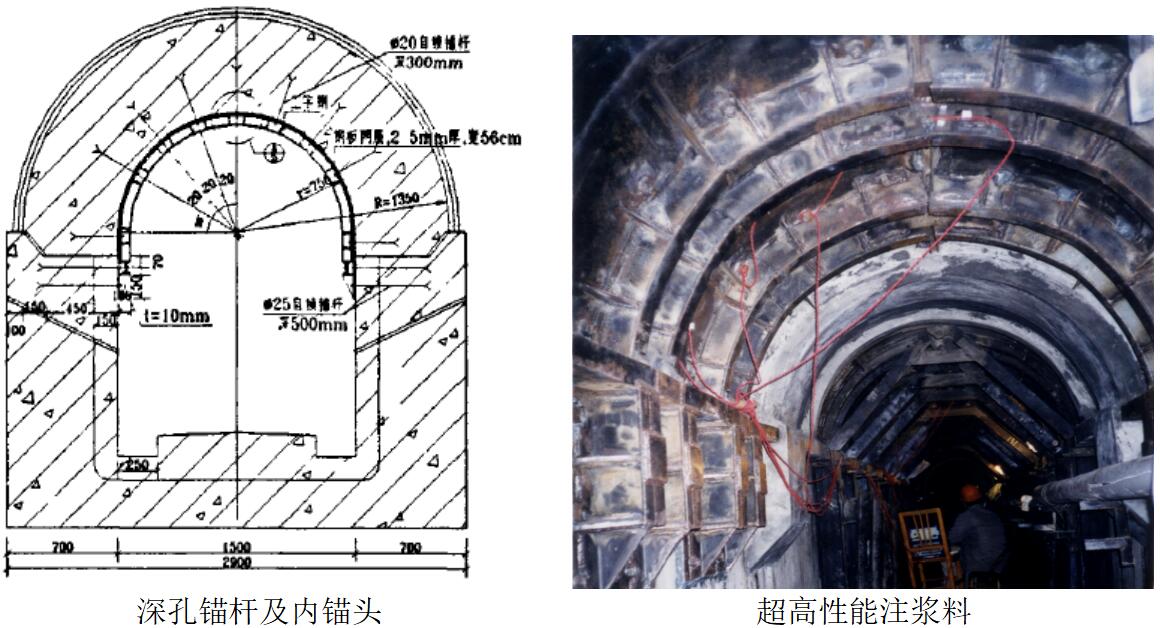

1 天荒坪抽水蓄能电站廊道加固
本工程于1999年实施。。。。。由于抽水蓄能电站廊道常年处于高湿环境,,,,,,,普通的化学植筋在高湿环境中耐久性差,,,,,,,因此采用自锁锚杆替代化学植筋锚固。。。。。本项目使用自锁锚杆4.6万只,,,,,,,是扩孔自锁锚杆的第一次大规模应用。。。。。
图1 天荒坪抽水蓄能电站廊道加固工程
2 丰城电厂7#冷却塔筒壁加厚加固
江西丰城电厂7#冷却塔因发生过特大安全生产事故,,,,,,,为各方所关注。。。。。2020年新冠疫情复工复产后,,,,,,,该冷却塔开展了加厚加固工程的设计与施工。。。。。由于冷却塔的结构设计使?年限为50年,,,,,,,专家评审意?不得使?胶粘材料加固,,,,,,,因此采??锁锚杆设计;;;;;;;另外常规施?平台,,,,,,,采?对穿拉杆或植筋的后锚固设计,,,,,,,但该冷却塔加厚施工难以实现钢筋对穿施?,,,,,,,故采?了单边?锁锚杆后锚固的做法;;;;;;;同时本工程加厚加固采用的?锁锚杆设计为一杆多?,,,,,,,即锚杆既作为新增钢筋?的拉锚连接措施,,,,,,,增强新?混凝?的界?连接,,,,,,,也?于施?过程中的钢平台结构与筒壁的锚固,,,,,,,同时也?作混凝?模板的拉杆连接。。。。。
丰城电厂7#冷却塔改造前

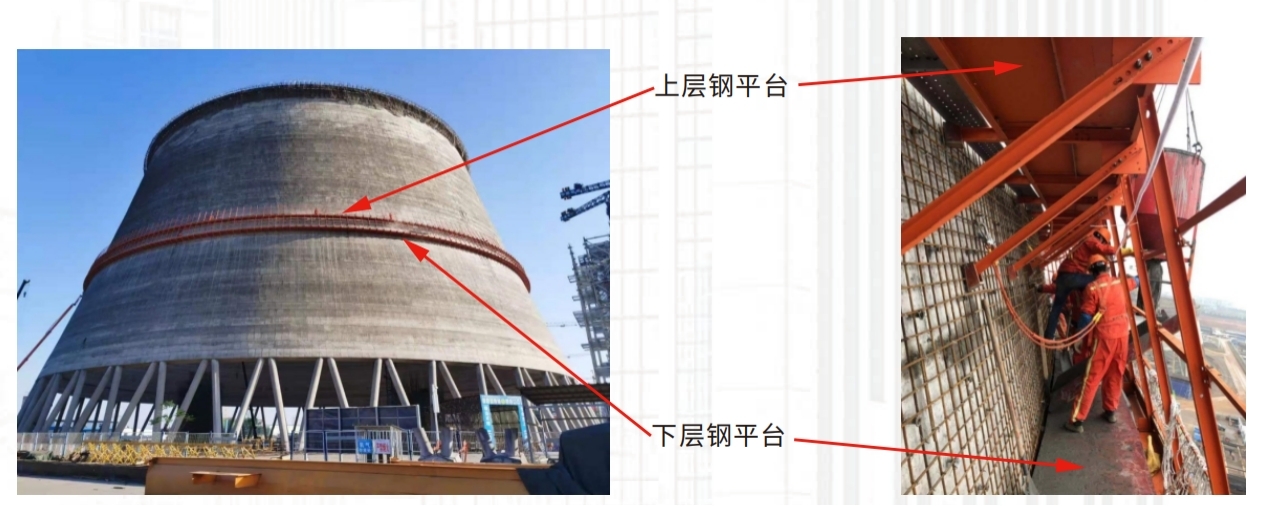

丰城电厂7#冷却塔施工平台
图2 丰城电厂7#冷却塔加厚加固工程
3 南水北调中线穿黄隧洞加固

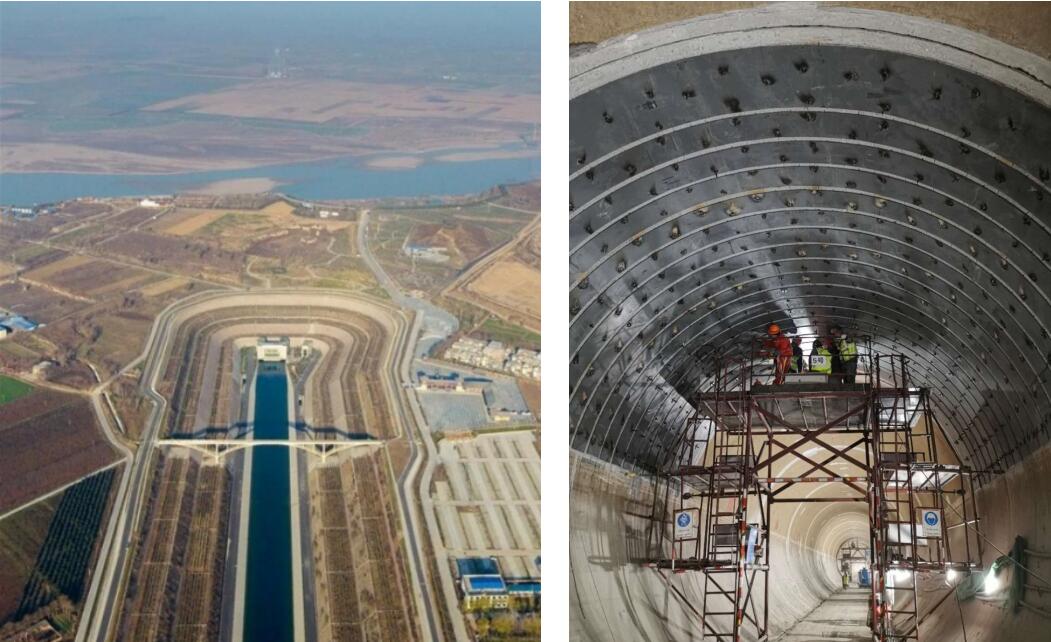

穿黄工程位于河南省郑州市黄河上游约30km处,,,,,,,线路总19.30km,,,,,,,主体工程中最引人瞩目的也是难度最大的穿黄隧洞,,,,,,,单洞长4250m,,,,,,,隧洞采用双层衬砌,,,,,,,外衬为预制钢筋混凝土管片,,,,,,,内径7.9m,,,,,,,内衬为现浇预应力钢筋混凝土,,,,,,,成洞内径为7.0m。。。。。隧洞为双洞平行布置,,,,,,,中心线间距为28m。。。。。穿黄隧洞最大埋深35m,,,,,,,最小埋深23m;;;;;;;断面最大水压为4.5MPa。。。。。南水北调中线工程2014年12月12日正式通水,,,,,,,至2019年已运行5年,,,,,,,考虑到穿黄隧洞的重要性,,,,,,,并在保证中线干线工程正常通水的情况下,,,,,,,在当年冬季输水量较小时开展单洞停水检查维护工作。。。。。
隧洞加固方案采用内衬钢板加固。。。。。钢板与管片采用自锁锚杆进行锚固。。。。。
图3 穿黄隧洞加固工程
